GBC 층수 및 공공기여금 부과 규모 놓고 갈등 계속돼, 최근 실무진 협의 면담에도 진전없어
공사 지연에 주민 불편 심각, 토허제 지정 계속돼 재산상 피해도 엄청나
GBC 공공기여금 재원 추진 지역 현안 사업도 지장 심각
전문가 “어렵겠지만 대승적 차원에서 진행해야"
서울시와 현대자동차그룹이 서울 강남구 한복판의 요지 옛 한전 부지에 지어질 예정인 '글로벌 비즈니스 콤플렉스(GBC)' 설계 변경을 둘러싸고 갈등을 빚고 있는 가운데, 사업 지연으로 인한 지역·주민들의 피해가 엄청난 것으로 알려졌다. '고래 싸움에 새우등 터지는 격'으로 시와 현대차그룹이 이같은 피해를 최소화하기 위해서라도 조속히 이견을 해소하고 사업을 추진해야 한다는 목소리가 높다.
이와 관련 시와 현대차그룹은 지난 14일 회의를 갖고 GBC 설계 변경안에 대해 논의했지만 뚜렷한 진전은 없었다. 당시 양측 실무진은 GBC 설계 변경안에 대한 서로의 입장을 설명한 것으로 알려졌다. 이에 대해 시 관계자는 “공식적인 의사를 결정하는 자리가 아니었고 실무적으로 미팅을 진행한 것이라 특별하거나 영양가 있는 대화는 없었다. 서로의 입장 차이를 확인하는 자리였다"고 말했다. 이어 “입장차를 좁혀야 사업이 진행될 수 있기 때문에 향후 협의를 이어나가며 노력할 것"이라고 덧붙였다.
GBC 건설 사업은 시와 현대차그룹의 이해가 맞물리면서 본격추진됐다. 시는 코엑스 등 상업 시설이 밀집된 강남구 삼성동의 핵심 요지인 옛 한전 본사 부지를 현대차그룹이 매입해 초고층 빌딩을 짓기로 하자 이 일대 전체를 국제교류협력지구로 지정해 동시에 개발하기로 했다. 시는 현대차그룹이 지을 100여층 규모의 GBC에 국제회의시설과 컨벤션센터, 전망대 등을 설치해 국제교류협력지구의 랜드마크 겸 중심 건물로 활용하겠다는 계획이었다. 이에 따라 시는 현대차그룹과의 도시계획 사전협의를 통해 초고층빌딩을 짓는 대신 3000억원 안팎의 공공기여금 축소라는 특혜를 제공했다.

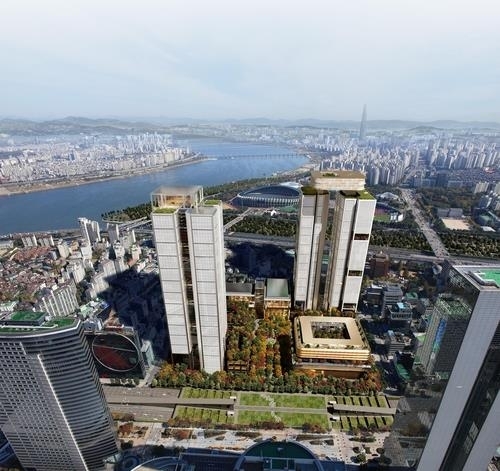

하지만 2014년 10조원이 넘는 돈을 들여 부지를 매입하고도 사업을 차일 피일 미루던 현대차그룹이 최근 공사비 급등 등을 핑계로 마천루 건설을 사실상 포기하고 55층 규모 빌딩 2개 건축 등 '실용'을 택하겠다고 나서면서 문제가 불거졌다. 현대차그룹은 건축허가 당시 공공기여금 축소 등 '특혜'는 부지 인수의 전제조건이었으며, 여러가지 사정상 55층 빌딩 건축은 불가피하다는 입장이다.
더 큰 문제는 이같은 시-현대차그룹간 갈등으로 사업이 지연되면서 엄청난 피해가 발생하고 있다는 것이다. 우선은 주민 불편이 심각하다. 현재 GBC는 흙막이 공사 완료 이후 굴토 공사가 진행 중이며, 공정률로 따진다면 5% 수준이다. 지난달 공시된 현대건설·현대엔지니어링의 지난 1분기 사업보고서에 따르면, 현대건설 공정률은 5.27%, 현대엔지니어링은 4.96%에 불과했다. 이처럼 공사가 지연되면서 주민들의 불편은 커져만 가고 있다. GBC 현장과 맞물려 있는 수도권광역급행철도(GTX) 공사로 차로가 줄어들어 교통 불편이 지속되고 있다.
특히 GBC 부지가 빈 땅으로 남아있어 지역 내 집값 상승을 방해하고, 관련 규제가 인근 주민들의 재산권 행사에도 영향을 준다는 지적도 나온다. 시는 2020년 6월 GBC를 포함한 국제교류협력지구 개발사업과 관련해 투기를 방지하겠다며 강남구 삼성동·청담동·대치동, 송파구 잠실동 등을 토지거래허가구역으로 지정했다. 이로 인해 주민들의 재산권 행사에 지장이 초래되는 것은 물론 일대의 부동산 가격이 강남 지역 일대 다른 곳보다 5년째 상대적으로 정체돼 있어 주민들의 재산상 피해가 엄청난 상태다.
여기에 올림픽대로·탄천동로 지하화, 동부간선도로 진입램프 신설, 봉은교·삼성교 보행로 확대 등 인근 교통 개선 공사 기간이 길어지고 있다. 또 현대차그룹은 용적률 상향에 따른 공공기여금 1조7000억원을 내기로 약속했지만 공사 지연을 이유로 올해 초까지 약 1000억원 정도만 납부한 것으로 알려졌다. 이로 인해 GBC 공공기여금을 재원으로 추진되고 있는 영동대로 지하공간 복합개발, 잠실 주경기장 리모델링 등 지역 현안 사업들도 막대한 지장을 받고 있는 것으로 전해졌다.
이희정 서울시립대 도시공학과 교수는 “현재 여러 상황이 복잡하게 꼬여있지만 전체적인 사회 이익을 생각한다면 기업이 원래 약속했던 부분을 받아들이는 것이 최선으로 보인다"며 “얽혀있는 부분이 최대한 빨리 풀려야 연관된 사업도 진행되고 시민들의 불편도 해소될 것"이라고 말했다.
