가스公, 2분기 당기순익 흑자전환…“그래도 민수용 요금 원가 이하”

에너지경제신문   | 입력 2024.08.09 17:31

매출액 7조4898억, 영업익 4657억, 당기순익 2533억

상반기 판매량 도시가스용 4.7% 증가, 발전용 7.7% 감소

도시가스용 미수금 14조3718억원, 전분기 대비 1721억 늘어

대구광역시 혁신도시에 위치한 한국가스공사 본사.

▲대구광역시 혁신도시에 위치한 한국가스공사 본사.

가스공사가 요금 인상에 힘입어 2분기에 높은 실적을 거뒀다. 하지만 여전히 민수용 요금은 원가 이하에 있어 14조원이 넘는 도시가스 미수금은 더욱 증가할 것으로 알려졌다.


9일 한국가스공사의 2분기 실적 발표에 따르면 연결기준으로 매출액 7조4898억원, 영업이익 4657억원을 기록했다. 전년 동기 대비 매출은 7.8% 감소했으나 영업이익은 127.1% 증가했다. 당기순이익도 2533억원을 기록해 흑자 전환했다.


상반기 기준으로는 매출액 20조3005억원, 영업이익 1조3873억원, 당기순이익 6602억원을 기록했다. 전년 동기 대비 매출은 22.1% 감소했으나 영업이익은 74.9%, 당기순이익은 808.4% 증가했다.


민간 직수입 물량 증가로 발전용 판매량 7.7% 감소

매출 감소는 판매단가 하락 및 발전용 수요 감소 때문이다. 평균 판매단가는 국제유가 하락으로 전년 동기 대비 MJ당 5.44원 하락했다.


상반기 판매물량은 도시가스용 1044만7000톤, 발전용 783만3000톤으로 총 1828만톤을 기록했다. 도시가스용은 4.7% 증가했으나, 발전용은 7.7% 감소했다.




도시가스용 중에서 산업용은 5.3%, 발전용은 35.3% 증가했다. 발전용 중에서 한전발전사용은 15.4% 감소, 민간발전사용은 3.3% 감소했다.


영업이익은 2023년 발생한 입찰담합소송 승소금 896억원 영향이 소멸됐고, 도매요금도 오르면서 크게 증가했다. 도매요금은 러시아-우크라이나 전쟁이 터진 2022년 2월부터 현재까지 61% 상승했다.


당기순이익은 이자비용 등 영업외손익이 큰 변동이 없는 상태에서 영업이익이 크게 개선된 영향을 받았다.


가스공사 관계자는 “이번 상반기 영업실적은 2023년 상반기 영업이익의 차감요인이었던 일회성 비용들이 해소되면서 정상화된 측면이 있으나, 8월 요금 인상에도 불구하고 원료비 요금이 여전히 원가에 못 미치고 있어 민수용 도시가스 미수금 증가가 예상된다"고 말했다.


민수용 요금 여전히 원가 이하, 총 미수금 15조3645억원

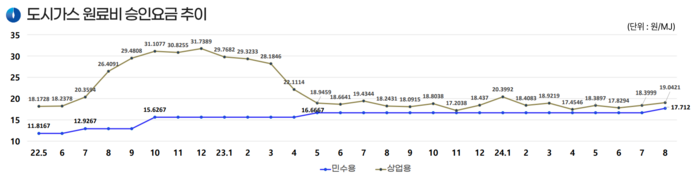

한국가스공사의 상업용과 민수용 원료비 차이.

▲한국가스공사의 상업용과 민수용 원료비 차이.

액화천연가스(LNG) 도입단가 상승에 따라 요금을 올려야 했지만 물가안정 정책에 따라 올리지 못하고 나중에 받기로 한 미수금 총액은 2분기 기준으로 15조3645억원을 기록했다.


이 가운데 도시가스용 미수금은 14조3718억원으로 전분기 대비 1721억원이 늘었고, 발전용 미수금은 9927억원으로 전분기 대비 2031억원 줄었다.


가스공사가 책정하는 요금 가운데 상업용 원료비는 LNG 도입단가에 연동되고 있어 손익분기의 기준점이 된다. 현재 8월 기준으로 상업용 요금의 원료비는 MJ당 19.0421원인 반면, 민수용 요금의 원료비는 17.712원이다.


해외 주요 사업장의 영업이익은 1840억원이다. 미얀마 303억원, 호주GLNG 763억원, 호주Prelude 452억원, 이라크 Zubair 382억원, 이라크 Badra -60억원이다.


2분기 말 연결기준 재무상태는 자산 54조9909억원, 부채 44조4794억원, 자본 10조5115억원으로, 부채비율은 423%이다. 작년 말 483%보다 60%p 개선됐다.


차입금 규모는 2022년 43조1030억원, 2023년 39조270억원, 2024년 2분기 37조5276억원으로 점차 감소했다.


올해와 향후 투자규모(CAPEX)는 올해 2조786억원, 2025년 2조1515억원, 2026년 1조5076억원, 2027년 1조4695억원이다.


가스공사는 2026년까지 주배관 440㎞를 건설할 예정이다. 6월말 기준 배관은 총 5190㎞이다. 또한 충남 당진기지는 내년 12월까지 27만㎘ 4기 및 본설비, 2028년 10월까지 27만㎘ 3기 및 부대설비를 건설할 예정이다.
