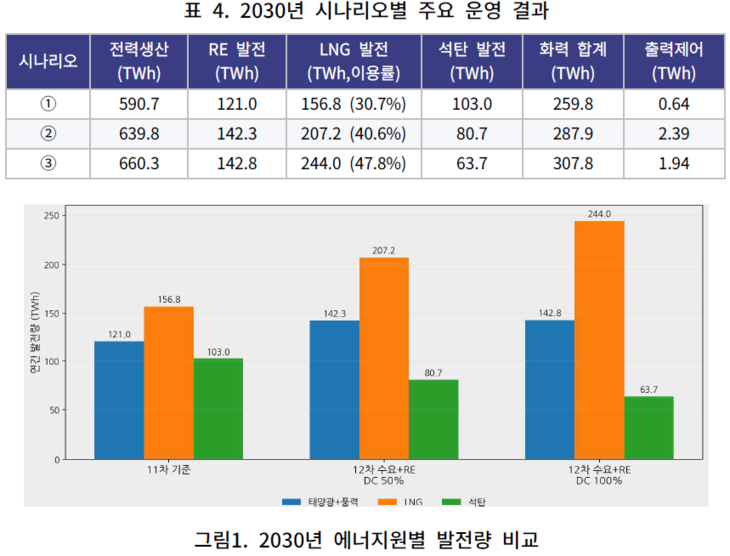

▲녹색에너지전략연구소가 지난 19일 발간한 '12차 전력수급기본계획, 2030년은 무엇으로 감당하는가?' 보고서를 통해 추계한 2030년 발전량 예상 시나리오. ①은 11차 전력수급기본계획에 따른 2030년 전력 수요, ②는 정부의 3대 메가프로젝트를 반영해 지난 8월 다시 내놓은 12차 전기본에서 AI 데이터센터 예상 수요의 50%만 반영한 2030년 전력수요 예상, ③ 12차 전기본에서 AI 데이터센터 예상 수요 전부를 반영한 2030년 전력수요 예상치. 사진=녹색에너지전략연구소
정부의 반도체·AI 데이터센터·피지컬 AI 등 3대 메가프로젝트로 제12차 전력수급기본계획에 따른 2030년 전력 수요 전망치가 증가하면서 필요한 액화천연가스(LNG) 발전량이 더 늘어날 것이라는 분석 결과가 나왔다.
21일 에너지경제신문 취재에 따르면, 녹색에너지전략연구소는 지난 19일 '12차 전력수급기본계획, 2030년은 무엇으로 감당하는가?' 보고서를 발간했다.
연구소는 제11차 전기본상 설비와 계통을 동일하게 적용하고, 전력수요를 제11차 전기본의 내용과 지난 8월 메가프로젝트를 반영해 재추계한 제12차 전기본상 전력 수요를 토대로 2030년 전력수급 시나리오를 분석했다.
제12차 전기본 수정안을 토대로 다시 계산한 2030년 전력수요 전망치는 AI 데이터센터 수요를 50% 반영했을 때 631.6테라와트시(TWh), 100% 반영했을 때 652.3TWh다. 제1차 재생에너지 기본계획에 따른 재생에너지 설비 보급 100GW 목표와 2030 국가 온실가스 감축목표(NDC)의 전환부문 배출목표 1억4590만톤CO2eq는 변화가 없다.
분석 결과 제11차 전기본 시나리오에 12차 전기본에서 다시 추계한 전력 수요를 반영해도 발전량과 수요 간 수급 균형을 충족하지만 기존 화력발전 가동이 증가할 것으로 예상된다. 11차 전기본 기준으로 보면 전력 생산량 예상치가 590.7TWh 가운데 화력 발전량과 LNG 발전량은 각각 259.8TWh와 156.8TWh, 이용률은 30.7%다.
12차 전기본 계획안에 데이터센터 수요 50%를 반영하면 화력 발전량과 LNG 발전은 287.9TWh와 207.2TWh, 이용률은 40.6%로 높아진다. 데이터센터 수요를 100%까지 반영한 경우에는 화력 발전량과 LNG 발전량, 이용률이 각각 307.8TWh, 244.0TWh, 47.8%에 이른다. 두 시나리오의 데이터센터 수요는 20.6TWh 차이가 나는데, 발전 수요는 20.7TWh 증가하고 LNG 이용률은 40.6%에서 47.8%로 7.2%포인트(p) 높아진다. 재생에너지 출력제어는 2.39TWh에서 1.94TWh로 오히려 낮아진다.
석탄 대비 LNG를 이용한 발전량은 11차 전기본 기준 1.5배에서 12차 전기본 기준 최대 3.8배로 늘어날 것으로 계산됐다. 지난해 석탄의 발전 비중이 28.7%로 LNG(27.4%)보다 소폭 높았던 것과 비교하면 LNG 발전 비중이 갈수록 더 가파르게 늘어나는 것이다.
이에 대해 보고서는 “재생에너지 확대가 석탄발전의 일부를 대체하더라도, 이러한 구성을 실현하려면 석탄과 LNG의 급전 순서가 바뀌어야 한다"고 강조했다.
그러나 지난해 전력부문 온실가스 배출량 감축 목표를 달성하지 못해 올해부터 2030년까지 더 강력하게 감축 목표를 이행해야 하는 부담이 있다. 지난달 기후에너지환경부 온실가스조합정보센터가 발표한 '2025년도 국가 온실가스 잠정 배출량'에 따르면, 전력부문 배출출량은 2억2043만 톤으로 전년보다 0.2% 증가했다. 제1차 국가 탄소중립 녹색성장 기본계획의 전환부문 감축경로상 목표량보다 460만 톤 많다.
이에 보고서는 12차 전기본을 수립할 때 2040년 발전원 구성과 함께 연도별로 탄소 배출량 감축 목표 경로를 달성할 수 있는 방안을 제시해야 한다고 제언했다. △발전부문 배출량와 감축경로의 비교 점검 및 공표 △계획 경로 대비 배출량 증가 시 급전순위 반영 규칙 △예외 상황에서 석탄발전 증가 발동·해제 조건 및 초과 배출 상쇄 방식 등이 필요하다는 것이다. 중장기적으로는 전력시장 개편 과정에서 탄소비용을 급전에 반영하는 방안할 것을 주문했다.
아울러 2030년 전력 수급 대응은 신규 대형 발전설비보다 기존에 계획된 설비를 어떻게 운영할지에 초점을 둬야 한다고 강조했다. 신규 원전은 부지 선정부터 상업운전까지 10년 이상, 신규 LNG 복합발전은 부지 확보·인허가·계통 접속을 포함하면 통상 5~7년이 걸려 2030년 이전에 가동하기 어렵기 때문이다.
나아가 AI 데이터센터 설비 구축 규모가 불확실한 상황에서는 예상 전력 수요를 확정된 단일값으로 반영하는 대신 확정·조건부·유보 수요로 나눠 반영해야 한다고 주장했다. 2026~2030년 단기 실행계획을 연도별 경로에 맞춰 별도로 세우고, △연도별·권역별 재생에너지 접속 목표 및 출력제어 완화 △송전망 건설 지연 대응 △유연성 자원 도입 △대규모 신규 수요의 조건부 접속 기준 등을 연계해 제시하자는 제안도 했다.








![[기후경영 포럼 축사] 오일영 “K-GX, 전략 넘어 실행이 과제…기업 참여·투자 연결 중요”](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20261021.2c865fdc66864088a4b79cbcdadb05bf_T1.jpg)
![[기후경영 포럼 환영사] 오대균 “기업 탄소경영, 선언 넘어 이행단계…기후공시·기술 도입 연계해야”](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20261021.d2b02370308e4f8faad106d509b5e0c0_T1.jpg)
![[EE칼럼] 기후부 출범 1년, 통합의 시너지는 어디에?](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20251222.d6aee925f7e64e49afadccda09dde345_T1.jpg)
![[EE칼럼] 정유산업은 절대 포기할 수 없는 국가기간산업](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20260406.75a3eda72eb6449aa7826a69395d10f7_T1.png)

![[특별기고] 지역별 전기요금제, 구조적 결함부터 바로잡아야](http://www.ekn.kr/mnt/thum/202610/news-a.v1.20261021.0b994c28f5de4a4386a8abc7fa573239_T1.jpg)
![[데스크 칼럼] 강남 아파트 가격 하락, 부동산 정책 성공 아냐](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20261008.36a64ceb7d2e4e5782280b30c2241fa8_T1.jpg)
![[기자의 눈] 모순에 갇힌 온누리상품권](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20261021.49e521a139374d0fba733b1f18649b28_T1.jpg)
